[原创内容/线路图] 深圳地铁及城际进度图 2025.10(上)

  [复制链接]
发表于 2025-10-14 21:33:03 | 显示全部楼层 |阅读模式

原地铁e族论坛因故导致所有用户资料灭失,您需要重新注册,资料灭失过程请到网站公告《论坛重开说明》查看;

您需要 登录 才可以下载或查看,没有账号?立即注册

×
本帖最后由 sunxiaohai2003 于 2025-10-15 22:43 编辑

均为依照公开信息整理,欢迎纠错、转发。为方便阅读,不附信息来源。如需某区间的信息可在留言区留言。

为直观展示各线路进度,更新了各线路进度条。进度个人依照节点完成程度及部分公开信息估算,仅供参考!

地铁方面

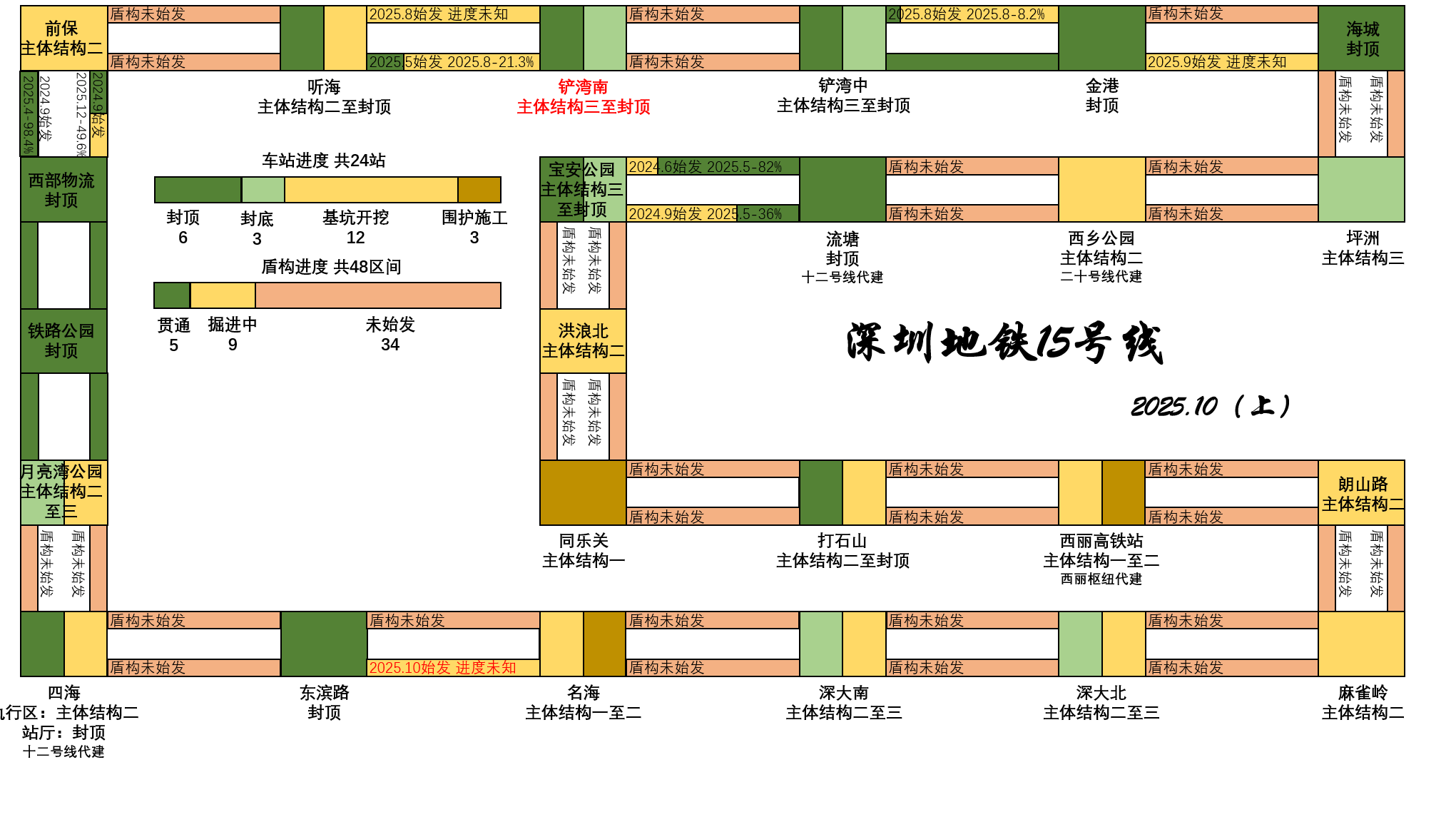

【15号线】
铲湾南:主体结构三至封顶
东滨路至名海区间:左线盾构始发
【17号线】
罗岗:主体结构二
求水山:主体结构二至三
南岭至南岭北:双线明挖法施工
丹竹头至石芽岭:右线进度31.1%

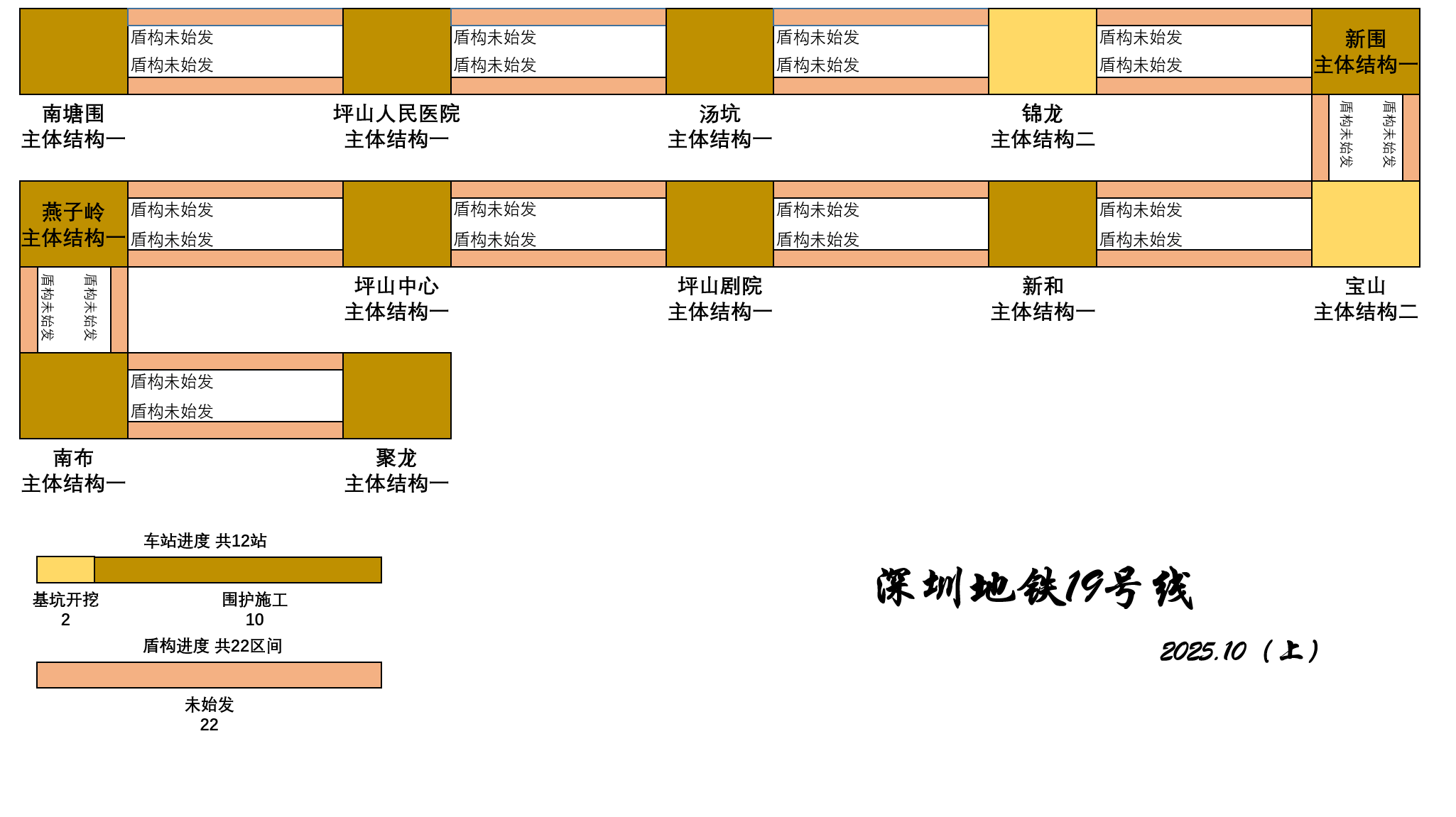

【19号线】无
【25号线】
华昌:封顶

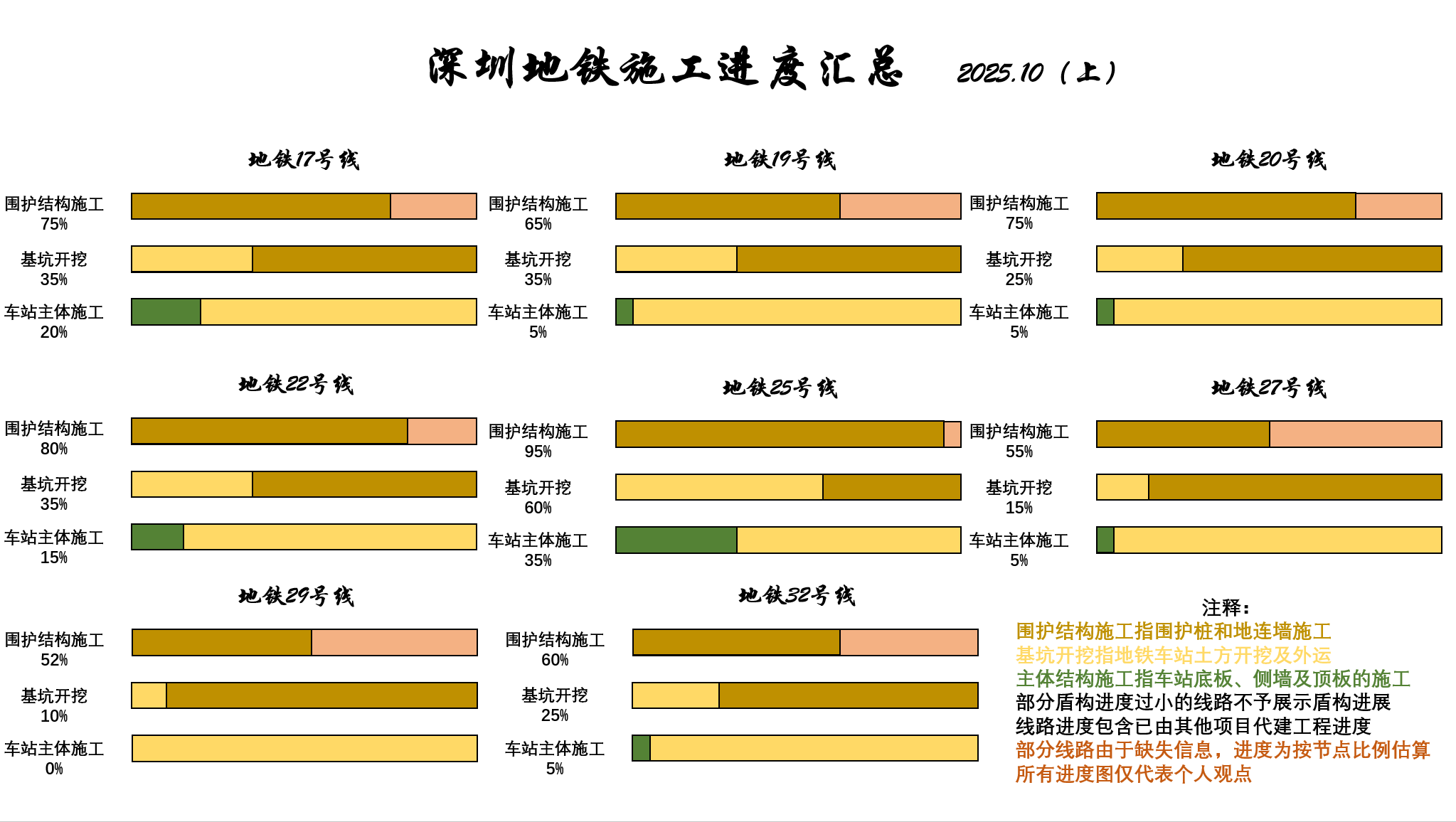

【总评】
本月地铁进展较为顺利,虽处在国庆假期,但多条地铁线路均有节点进账。车站方面20、22、25号线进展均较为迅速,分别有车站开始拼装/封顶。27号线和29号线虽开工交完,但仍加速追赶。32号线实现了全线开工,也标志着深圳地铁五期全面进入围护结构施工阶段。盾构方面进展依然缓慢,尤其是15号线,8-10月两个月盾构进度仅增长2%,希望可以随着车站主体的完工而尽快实现盾构的始发。从开通角度进行预测,15号线具备27年提前开通的可能,22、25将在28年开通,17、27、29则可能在29年开通。20号线如可尽快始发盾构的话仍具备28年开通的希望,而19和32则不好预测,两线均处于郊区,施工较为容易,如快速推进也具备一定的概率28年开通。

城际方面

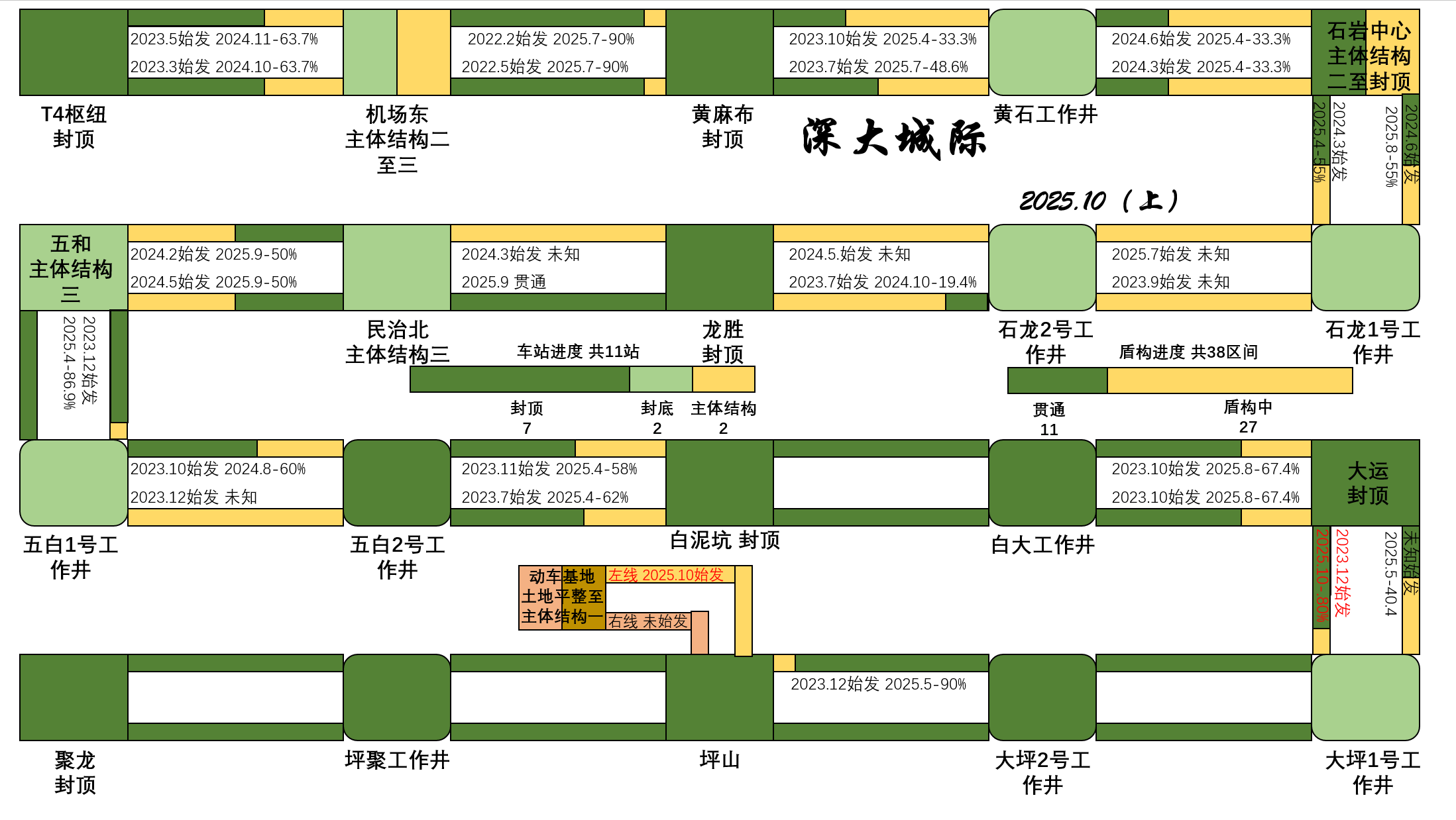

【深大城际】
大运至大坪1号井:右线进度超80%
动车基地出入线左线盾构始发

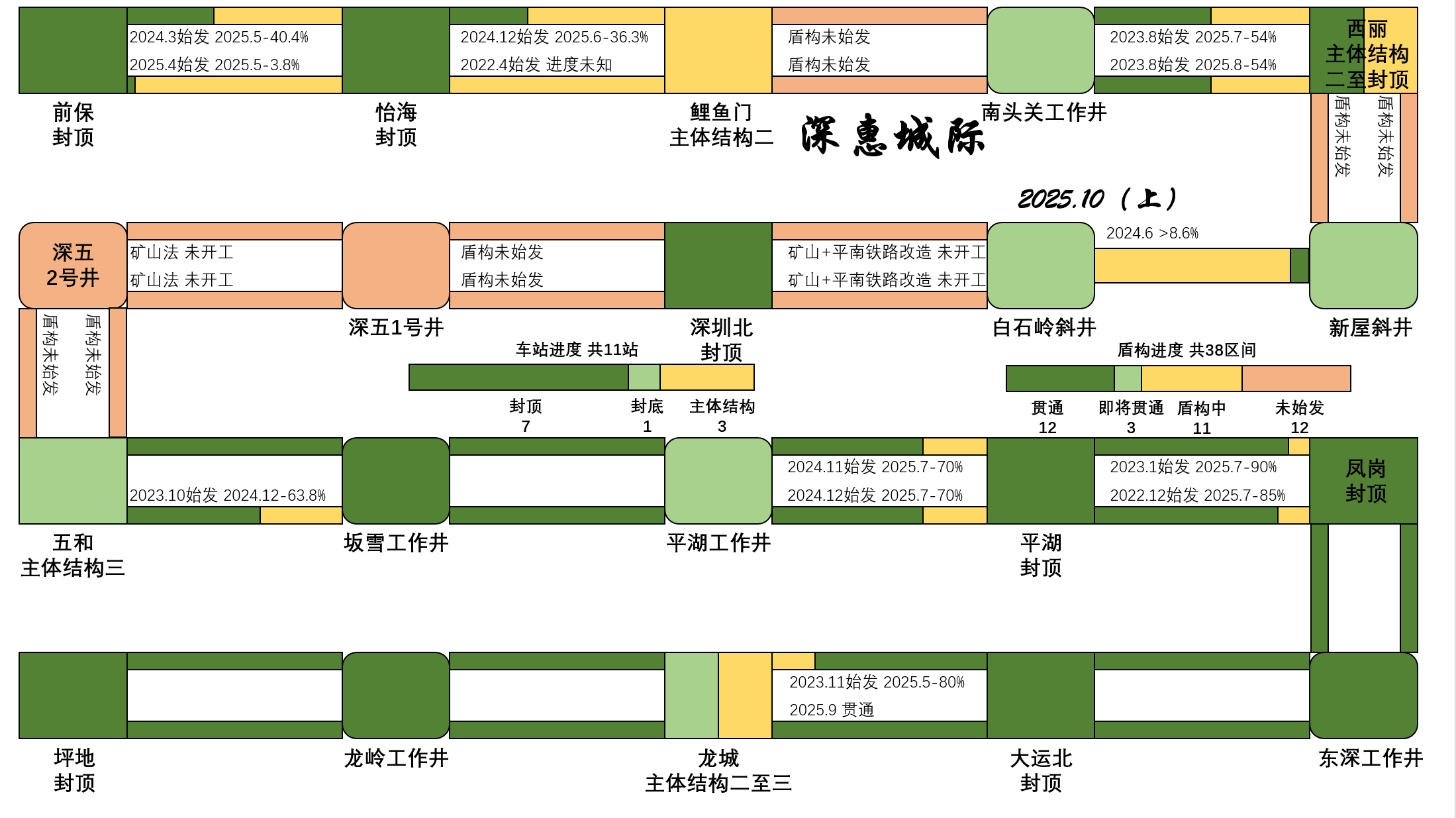

【深惠城际】
3个区间已盾构至接受位点,具体区间未知。
【大鹏支线】无

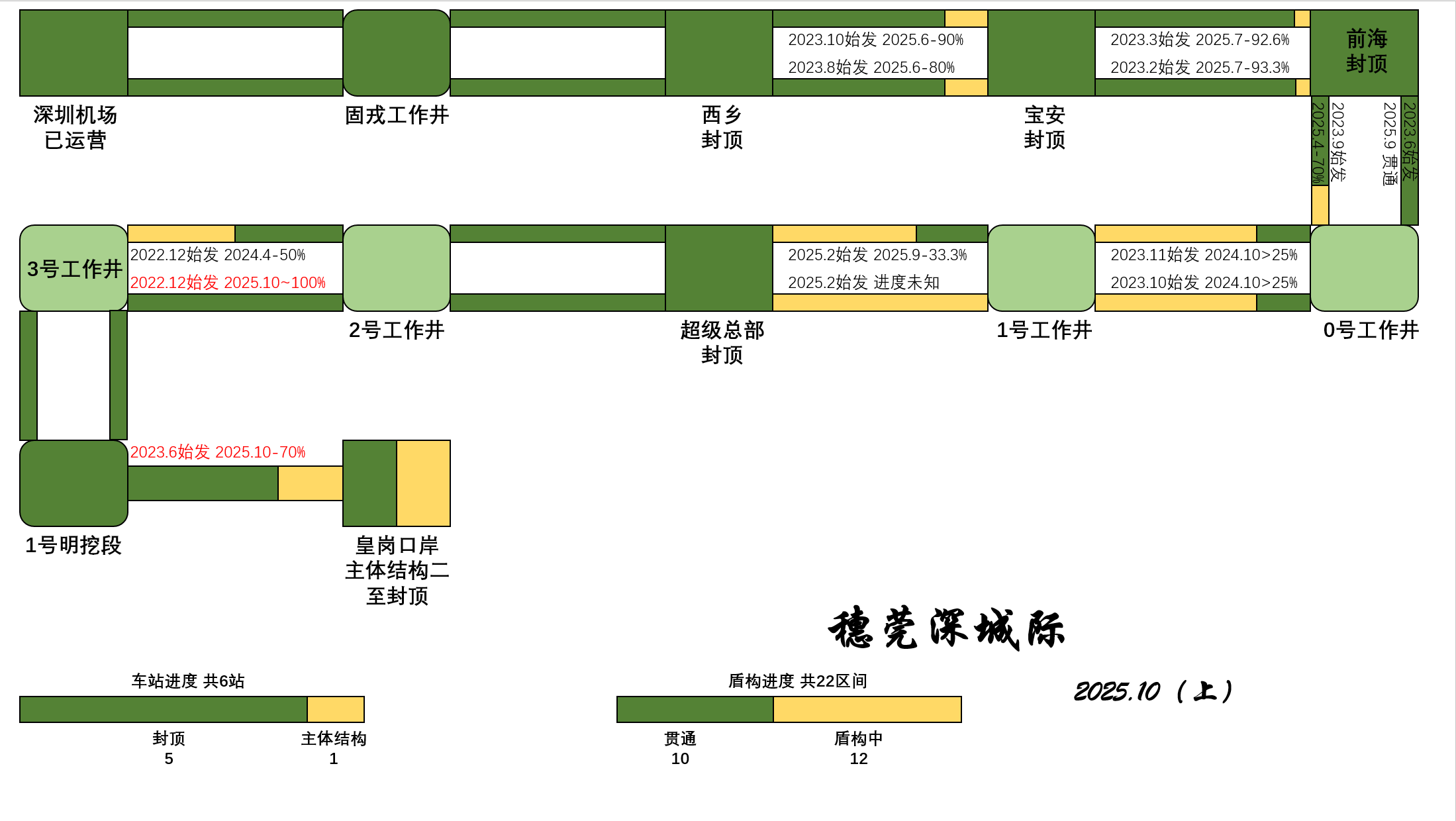

【穗莞深城际】
2号工作井至3号工作井:左线即将贯通
明挖段至皇岗口岸:盾构进度超70%
【总评】
本月城际进度不多。值得关注的是动车基地终于实现了全面开工,出入线工程也有盾构始发,预计可在27年末投入使用。深惠城际折返线开始施工,且已经有3台盾构即将完工出洞。不过预计由于动车基地的施工缓慢,有很大概率延期开通。深大城际盾构进度也颇为不错,不过整体洞通较难在年底前实现,推测同样无法在26年底开通。大鹏支线虽无贯通信息,但轨道工程正在如火如荼进行中,可在26年如期开通。值得关注的是前皇段的施工仍较为不顺,基本无法在年底前实现全线贯通,很有可能也要延期开通。希望深铁集团尽快推动前皇段盾构的进度,避免出现在26年尽可开通机前段的窘境。

运营筹备
13号线二期已确定与明年开通,一期北段也基本确定在12月开通。由于深铁出现了大量延期开通的线路,26年将继续维持较为惨淡的开通里程,很可能仅有大鹏支线、穗莞深机前段和13号线二期工程开通,真正的里程大爆发还要等待27年。

15号线

15号线

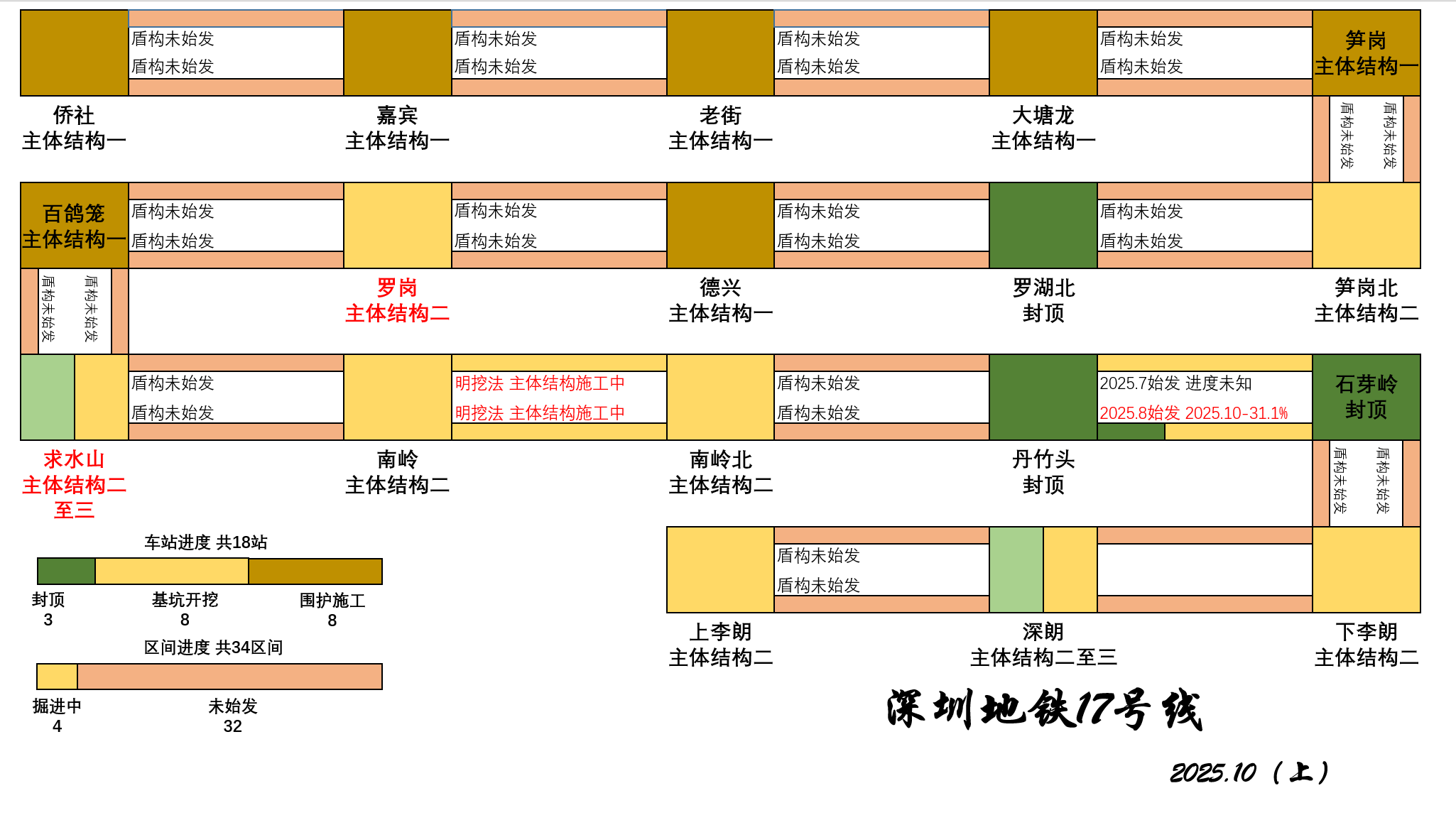

17号线

17号线

19号线

19号线

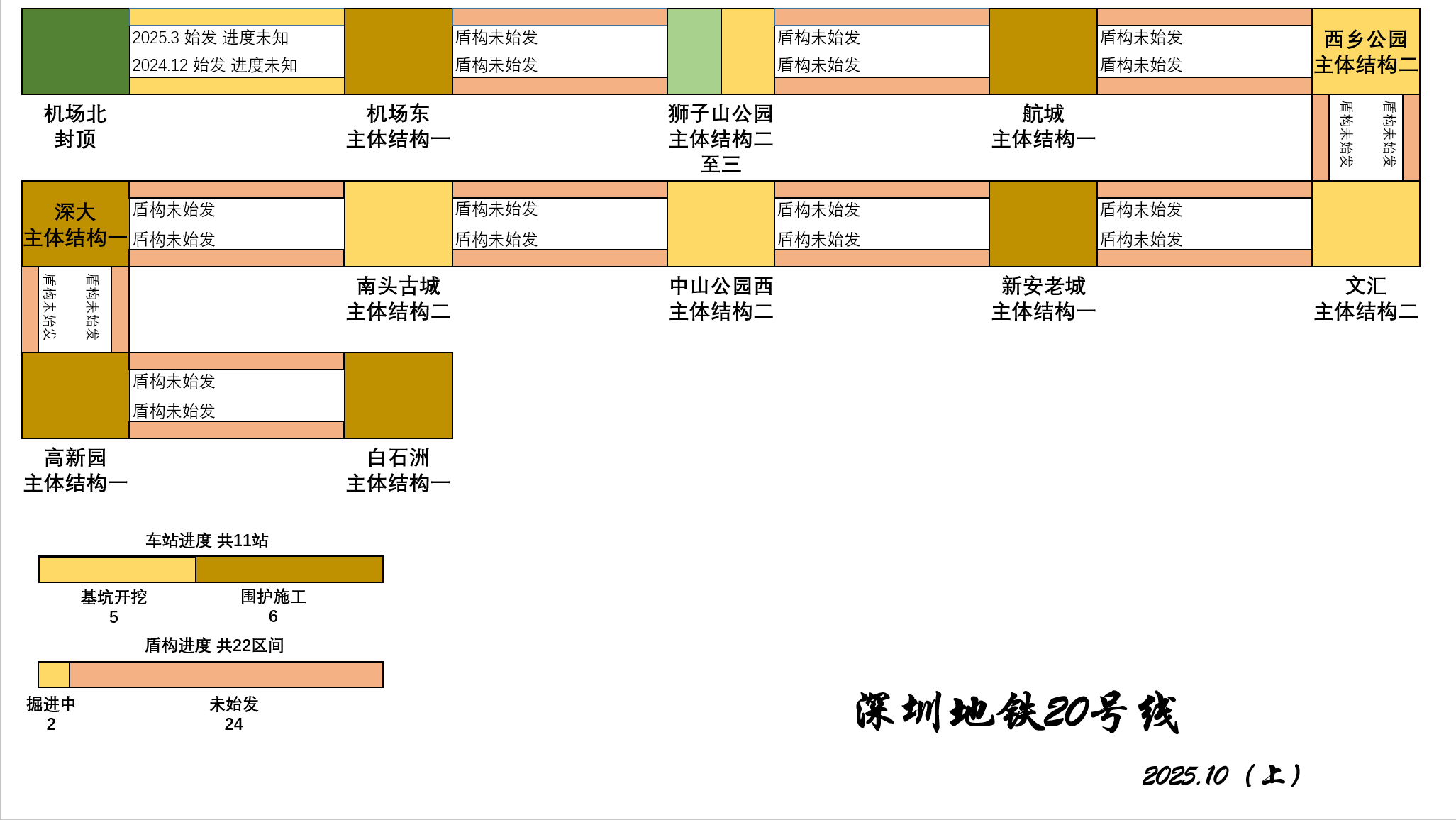

20号线

20号线

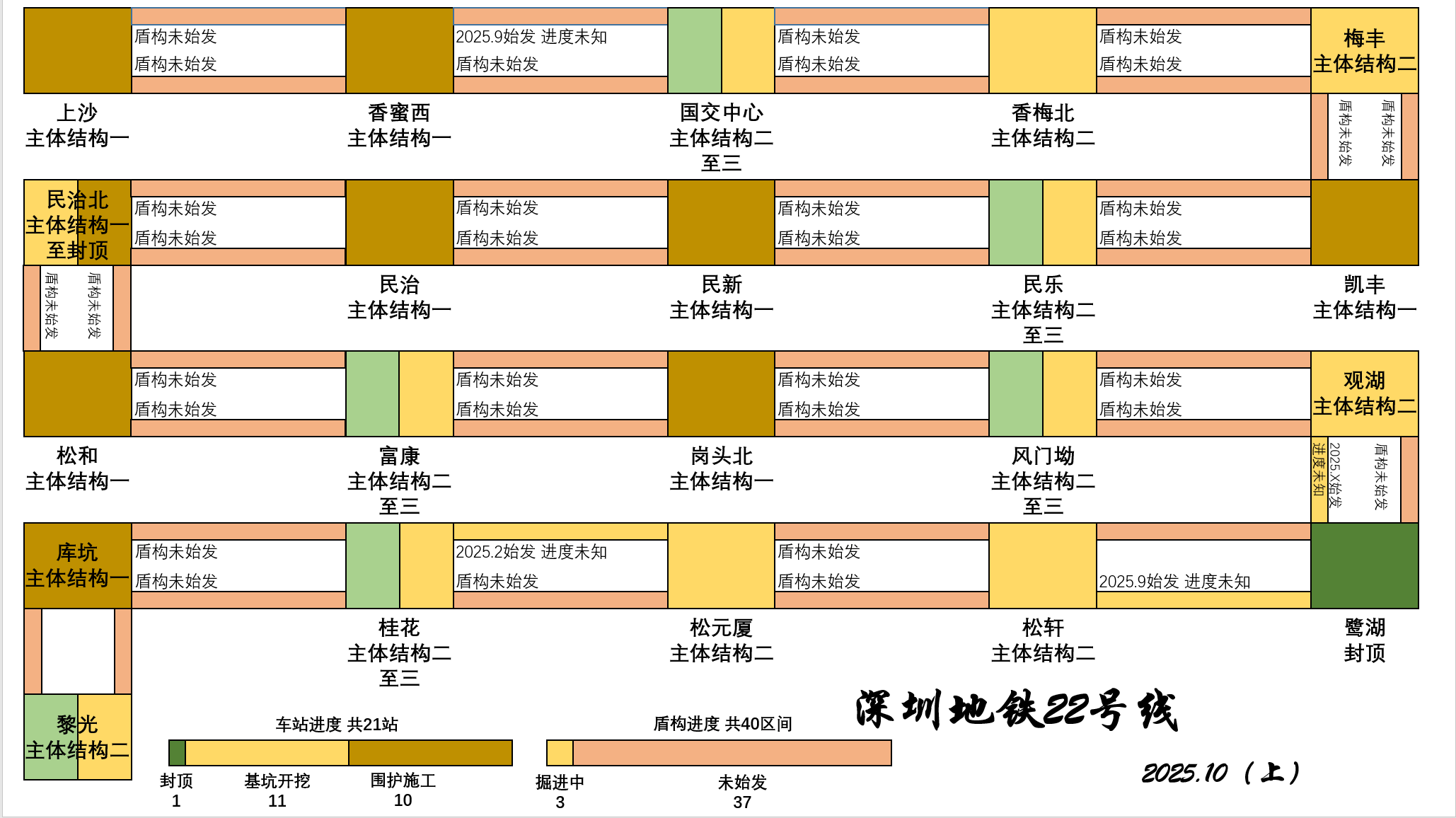

22号线

22号线

25号线

25号线

27号线

27号线

29号线

29号线

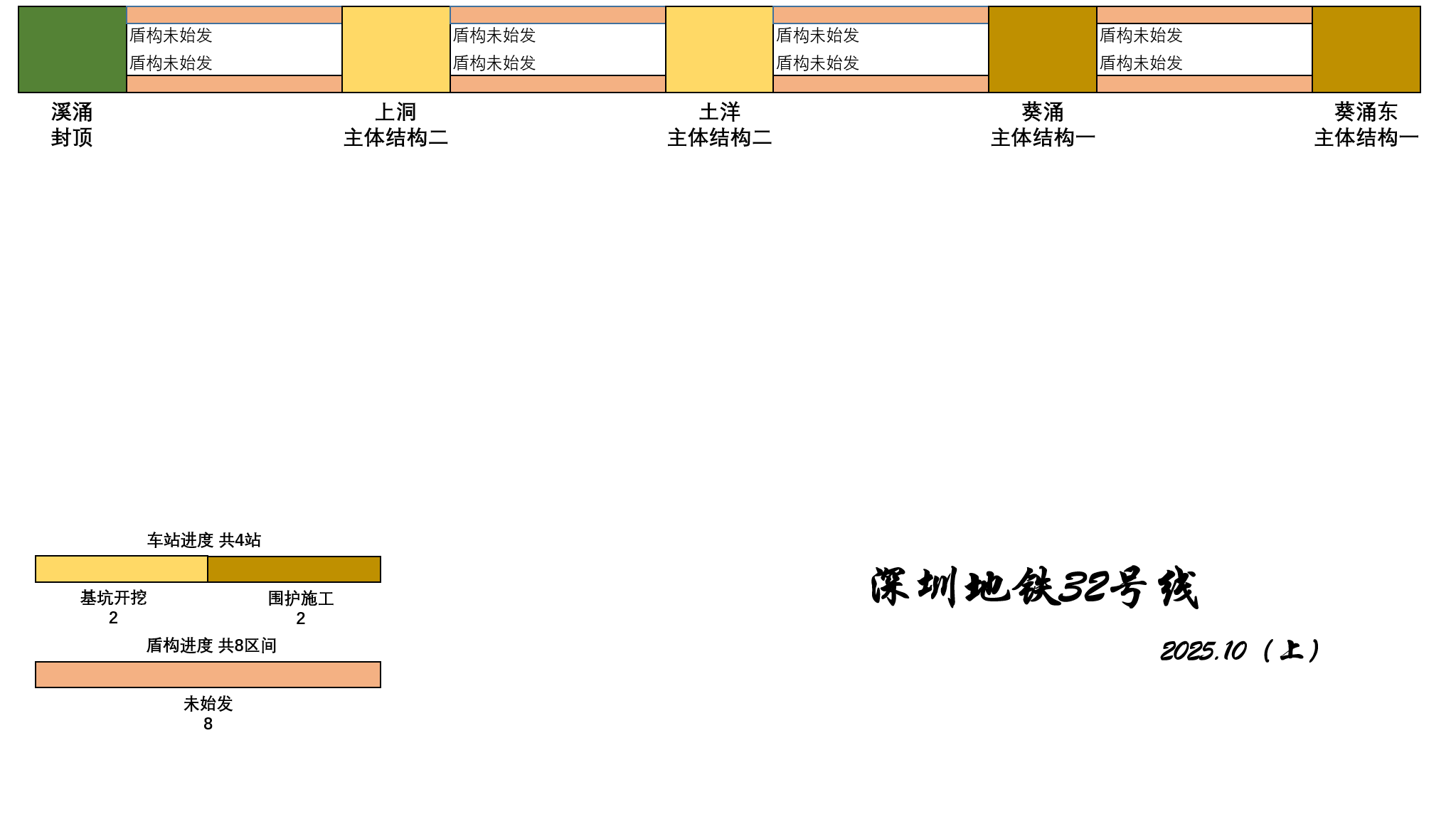

32号线

32号线

运营筹备

运营筹备

深大城际

深大城际

深惠城际

深惠城际

大鹏支线

大鹏支线

穗莞深城际

穗莞深城际

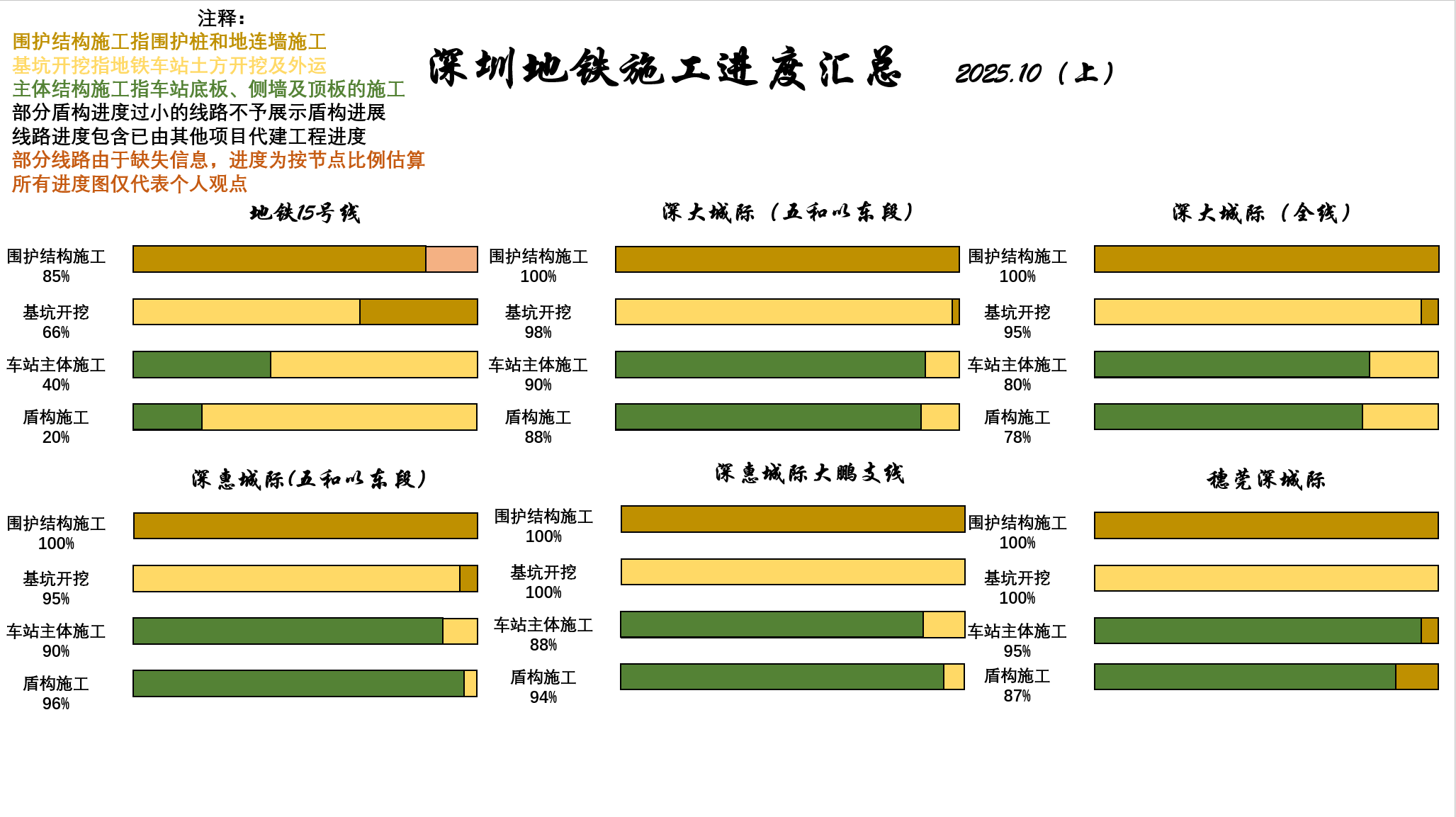

施工进度图
